Contexte du projet

En 2016, la Fédération du Calvados pour la Pêche et la Protection du Milieu Aquatique a engagé un travail collaboratif avec le propriétaire du seuil du moulin de la Porte, situé sur la rivière Ancre.

L’objectif ? Mettre l’ouvrage en conformité avec les exigences de continuité écologique imposées sur ce cours d’eau classé en liste 2 au titre de l’article L214-17 du Code de l’Environnement.

Cet ouvrage hydraulique, haut de près de trois mètres, alimentait plusieurs plans d’eau exploités comme pêcherie. Sa présence constituait toutefois un obstacle majeur pour les poissons migrateurs, en bloquant l’accès à plus d’un tiers d’un bassin versant reconnu comme réservoir biologique.

Après l’analyse de plusieurs scénarios, le propriétaire de l’ouvrage a retenu l’option de l’effacement du seuil, tout en maintenant son activité grâce à un système de pompage. Cependant, le coût de fonctionnement, rapporté au chiffre d’affaires, a rapidement montré ses limites. Une solution alternative a alors été proposée : l’arrêt de l’activité, assorti d’une indemnisation et du rachat des deux plans d’eau par la Fédération de pêche. Cette maîtrise foncière a ouvert la voie à un projet plus ambitieux, incluant la possibilité de redéfinir le tracé du cours d’eau pour garantir le rétablissement complet de ses fonctions écologiques.

En décembre 2023, les tempêtes hivernales ont accéléré les choses : la chute d’une cépée a entraîné la rupture du seuil et un abaissement brutal de plus de deux mètres de la ligne d’eau. Ce nouvel équilibre a initié un réajustement naturel du profil en long, sans provoquer de désordres hydromorphologiques notables.

Face à ce constat, la Fédération du Calvados pour la Pêche et la Protection du Milieu Aquatique a choisi de conserver le tracé naturel du cours d’eau sur ce site et de poursuivre le travail amorcé par la nature, en supprimant définitivement le point dur que représentait l’ouvrage.

© FDAAPPMA 14

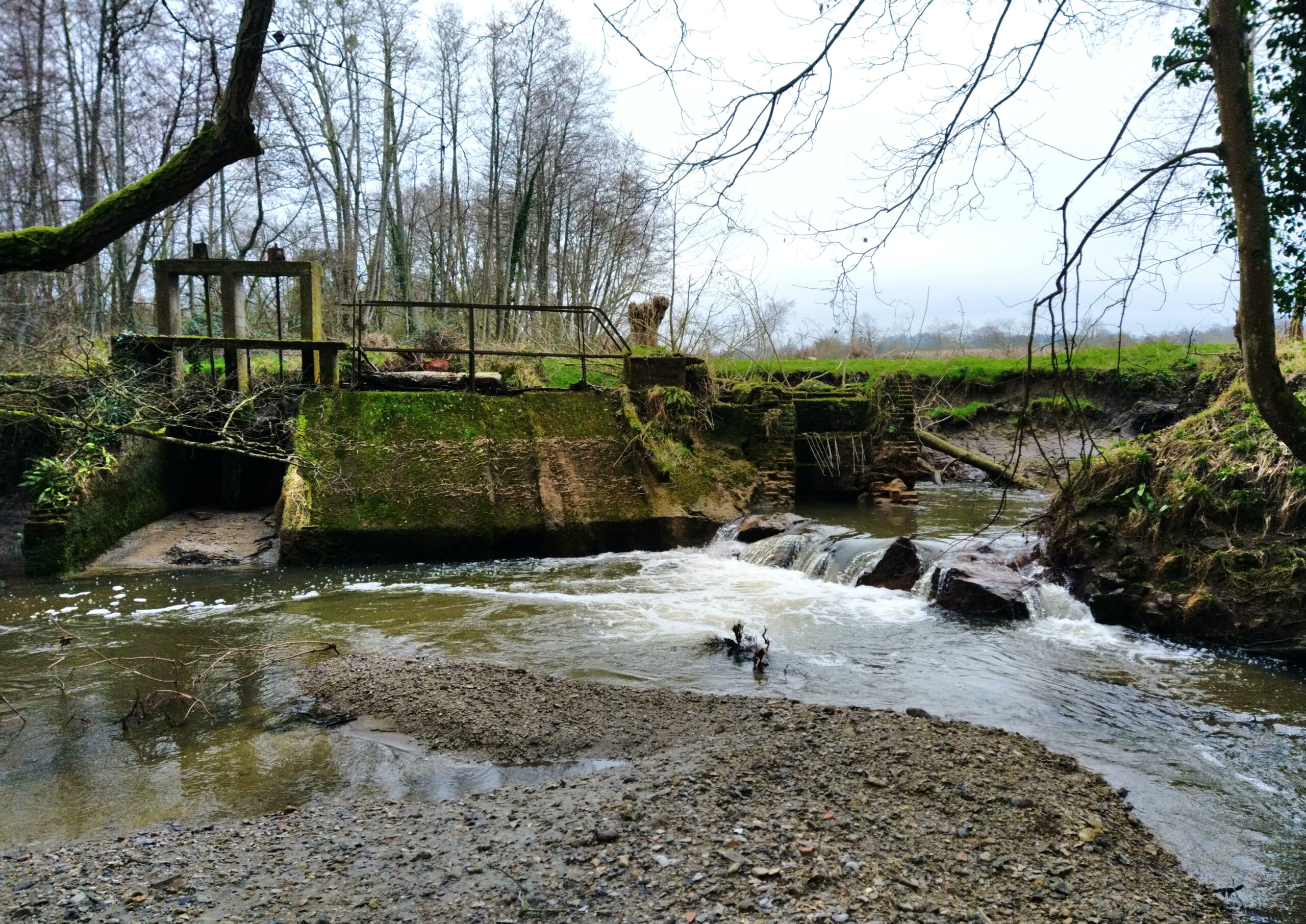

Ouvrage hydraulique du moulin de la Porte, avant les travaux

© FDAAPPMA 14

Grand plan d’eau avant l’effacement de l’ouvrage hydraulique et la création du réseau de mares

© FDAAPPMA 14

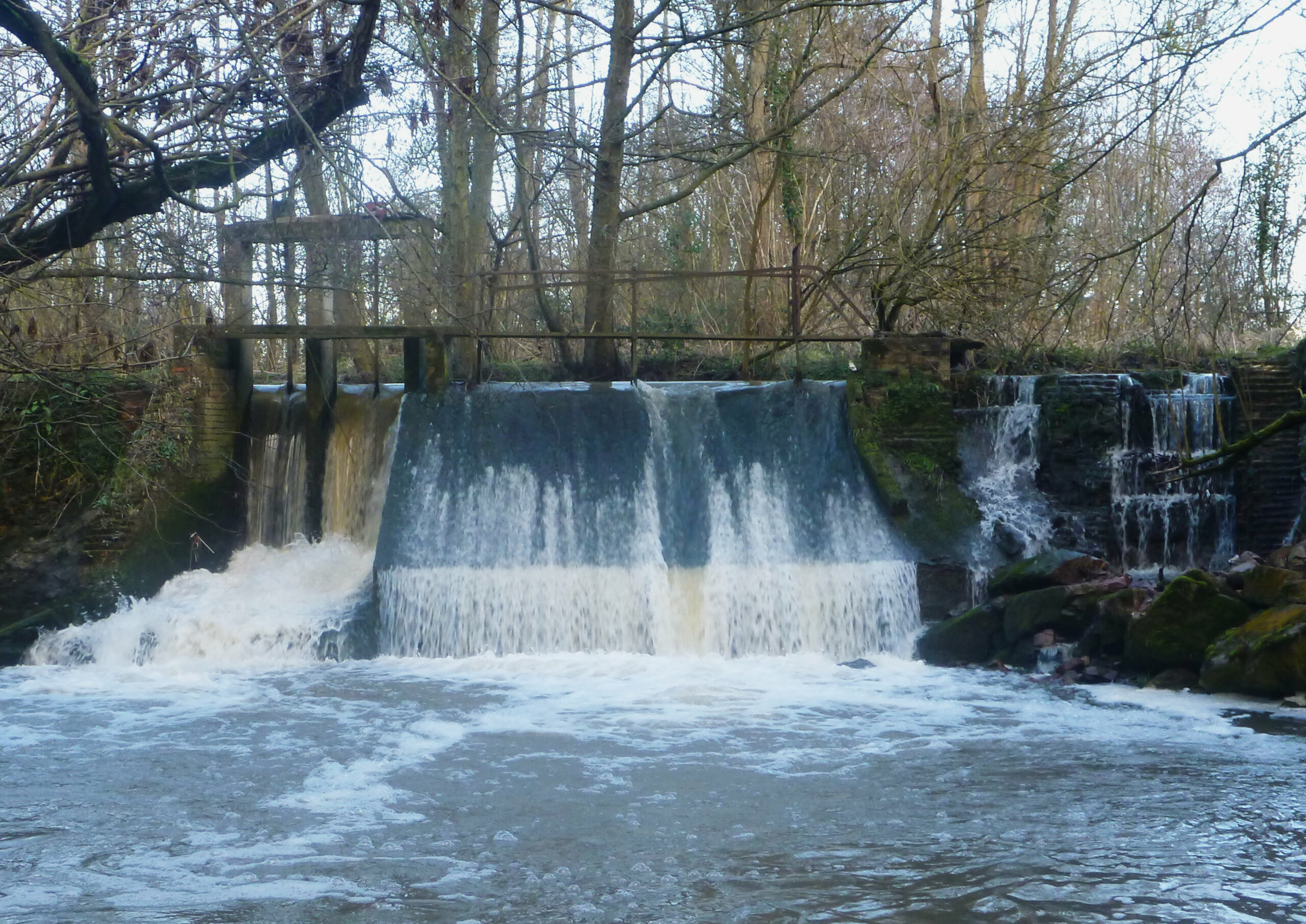

Vue de l’Ancre en amont de l’ouvrage hydraulique, avant les travaux

© FDAAPPMA 14

Rupture de l’ouvrage hydraulique, survenue suite à la chute d’une cépaie lors des tempêtes hivernales de décembre de 2023

Objectifs du projet

Le projet visait à répondre à plusieurs objectifs majeurs :

🎯 Restaurer la libre circulation des poissons dans le lit du cours d’eau, en supprimant les obstacles à la continuité écologique.

🎯 Réhabiliter les deux plans d’eau ainsi que l’ensemble du site annexe associé, afin de diversifier les habitats naturels et d’améliorer leur fonctionnalité écologique (création d’un réseau de mares).

Descriptif détaillé des travaux

Le bief situé en rive gauche a été maintenu pour son rôle hydraulique lors des crues. Alimenté toute l’année, il a été renaturé afin d’offrir un habitat favorable à de nombreuses espèces. Les anciens plans d’eau ont quant à eux été transformés en zone humide, enrichie par la création de cinq mares. Afin de compenser les arbres abattus durant le chantier, une haie de plus de 1 000 mètres linéaires a également été replantée.

Les travaux ont débuté en septembre 2024. Les fortes mobilisations de sédiments liées aux crues successives ont nécessité des ajustements complémentaires au printemps 2025.

En parallèle, un autre ouvrage hydraulique tout aussi bloquant a été supprimé en amont par le Syndicat Mixte du Bassin de la Dives, renforçant l’efficacité globale des actions engagées.

© FDAAPPMA 14

Effacement des résidus de l’ouvrage hydraulique

© FDAAPPMA 14

Création d’une mare sur le site

© FDAAPPMA 14

Plantation de la haie de plus de 1 000 mètres linéaires

© FDAAPPMA 14

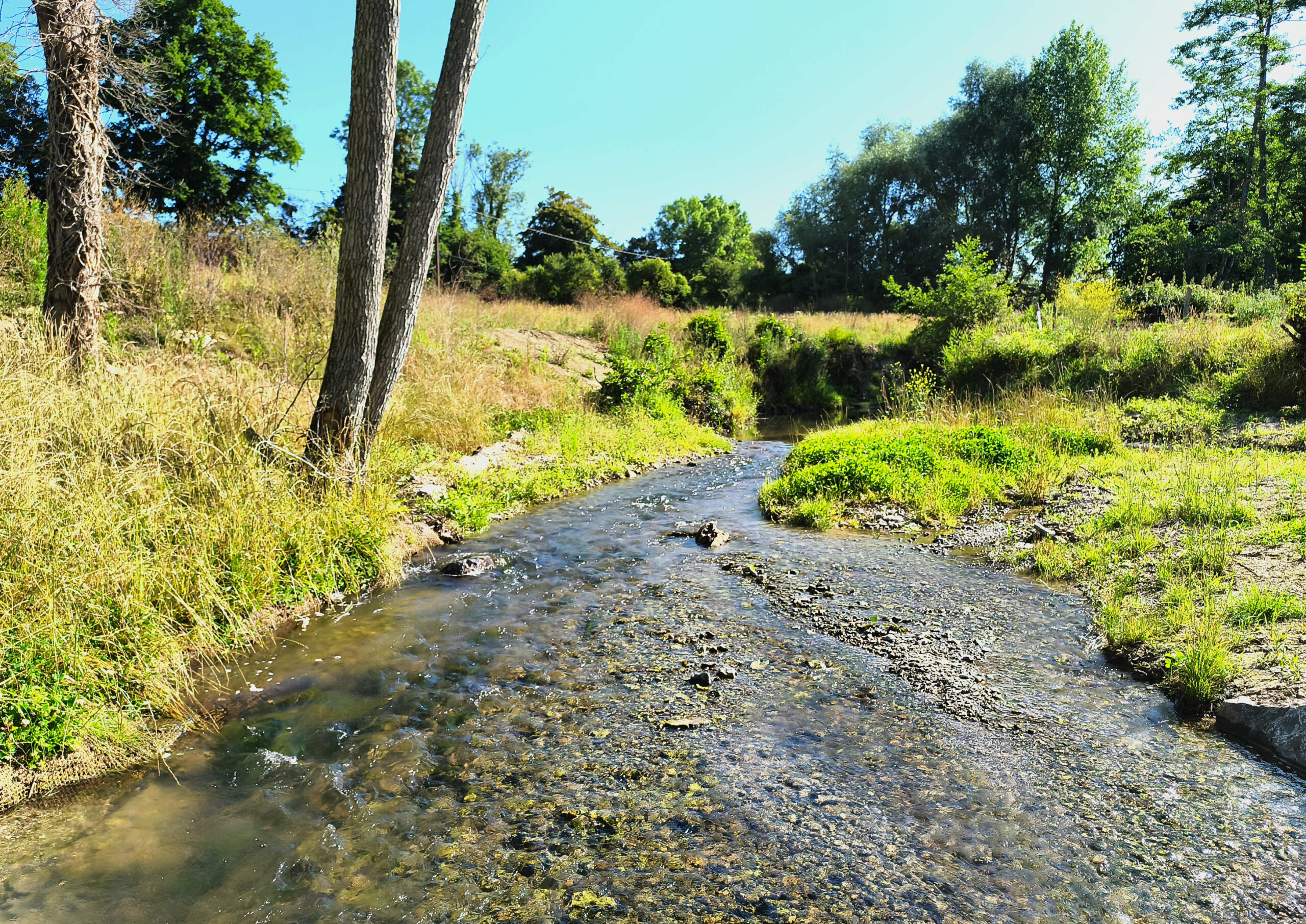

Emplacement de l’ancien ouvrage hydraulique, peu de temps après la fin des travaux

Résultats

La combinaison des interventions menées va permettre aux poissons migrateurs de circuler librement et de recoloniser pleinement l’axe principal de l’Ancre et l’ensemble de ses affluents.

© FDAAPPMA 14

Emplacement de l’ouvrage hydraulique après travaux

© FDAAPPMA 14

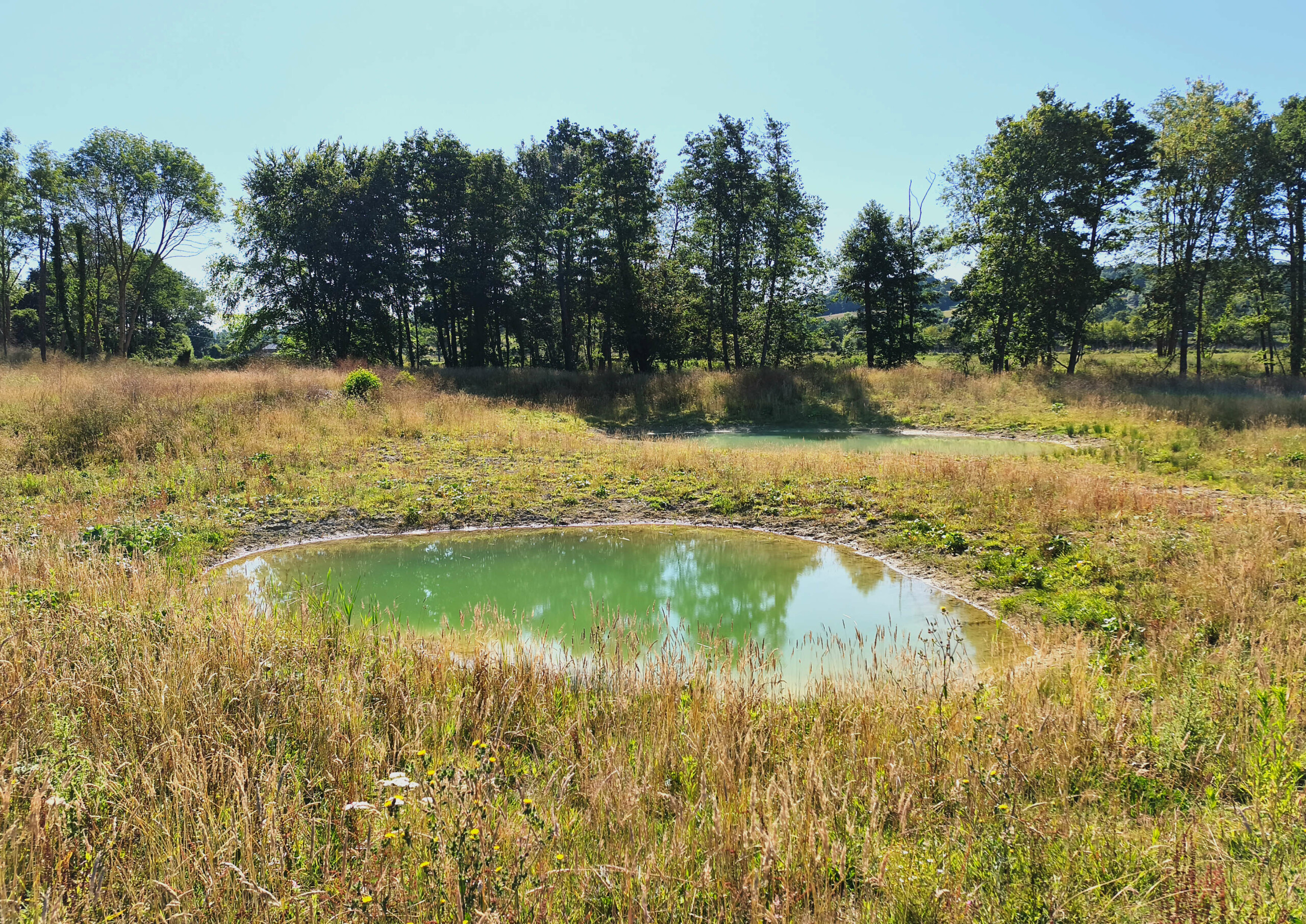

Réseau de mares créé sur le site, en complément des deux plans d’eau

© FDAAPPMA 14

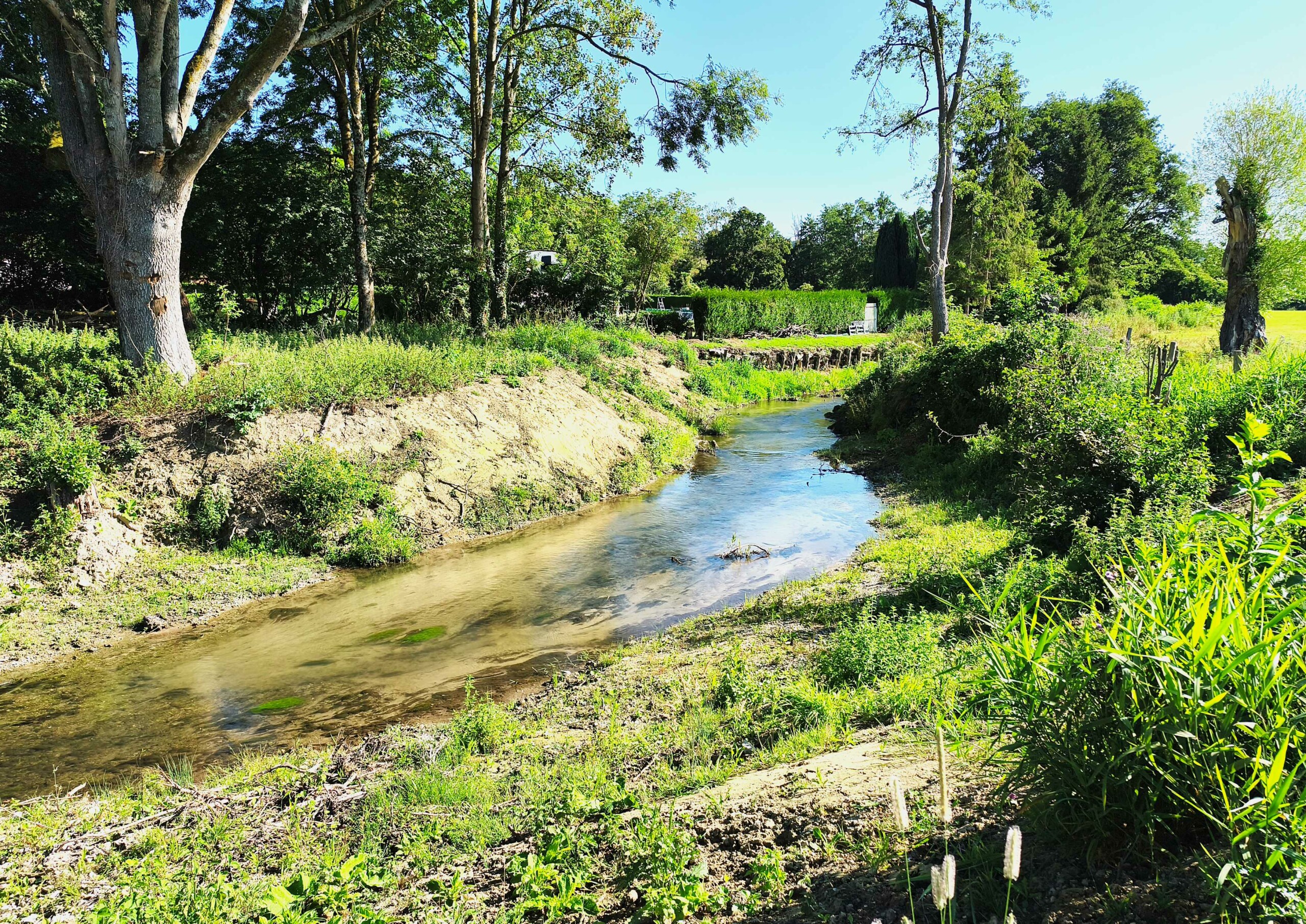

Amont de l’ouvrage après travaux

© FDAAPPMA 14

Bief renaturé

Le montant total des travaux s’élève à 660 000 € TTC. Le projet a été intégralement financé par l’Agence de l’eau Seine-Normandie.
